Корпус химиотерапии РКБ: время выявило недоработки подрядчика

10/01/20 17:21

Корпус химиотерапии РКБ: время выявило недоработки подрядчика

В здании есть проблемы с окнами, сантехникой и канализацией

Тирасполь, 10 января. /Новости Приднестровья/. Строительство корпуса химиотерапии ГУ «Республиканская клиническая больница» началось в 2013 году. Он стал одним из десяти объектов, построенных в Приднестровье в рамках гуманитарного проекта по линии АНО «Евразийская интеграция». Средства выделила Российская Федерация, подрядчики - частные строительные организации - деньги освоили, но допустили при строительстве множество нарушений.

Сдали корпус в июне 2017-го. Нужно отметить, что серьёзных проблем, связанных с конструкцией и техническим состоянием, здесь нет. Об этом корреспонденту ИА «Новости Приднестровья» рассказал начальник технического отдела РКБ Семён Якобенко. На первый взгляд человека, который не работает или не лечится в этом корпусе, их действительно немного. Но в процессе общения с начальником техотдела и главным врачом отделения выясняется, что не всё так гладко.

Закрытая стройка

Стройка растянулась почти на четыре года. Специалисты, которые первоначально проектировали и строили корпус, не приняли в расчёт, что Приднестровье находится в сейсмоопасном регионе. Пришлось переделывать фундамент с учётом этого фактора. Под ним разместили «подушку» для устойчивости здания, поэтому подвала в корпусе нет. По этой причине сети водоснабжения и водоотведения замурованы под полом. В случае аварии придётся ломать пол, констатировал начальник техотдела.

Он рассказал и о том, что генеральный подрядчик не согласовывал с представителями РКБ ни проект здания, ни материалы, из которых его строили. «Это была закрытая стройка», – отметил собеседник агентства. Кроме того, состояние корпуса практически сразу после его сдачи в эксплуатацию свидетельствовало о том, что подрядчики экономили на всём.

Мелочь, а неприятно

Недоработки строителей становятся особо заметными на втором этаже корпуса химиотерапии, где, собственно, находятся палаты. На первом располагаются кабинет маммографии и конференц-зал. Посетителей отделения химиотерапии встречает заметный гул. Так работает вентиляция, объясняет завотделением Ольга Комаченко. У специалистов, обследовавших систему, возникли вопросы по уровню шума.

В палатах тепло. Оно создаётся в том числе и за счёт утеплённых поролоном пластиковых окон. Подрядчик сэкономил на их качестве: пришли в негодность уплотнительные резинки. В эксплуатации окна также неудобны: чтобы их закрыть, приходится приложить силу, которой у многих пациентов отделения по объективным причинам нет.

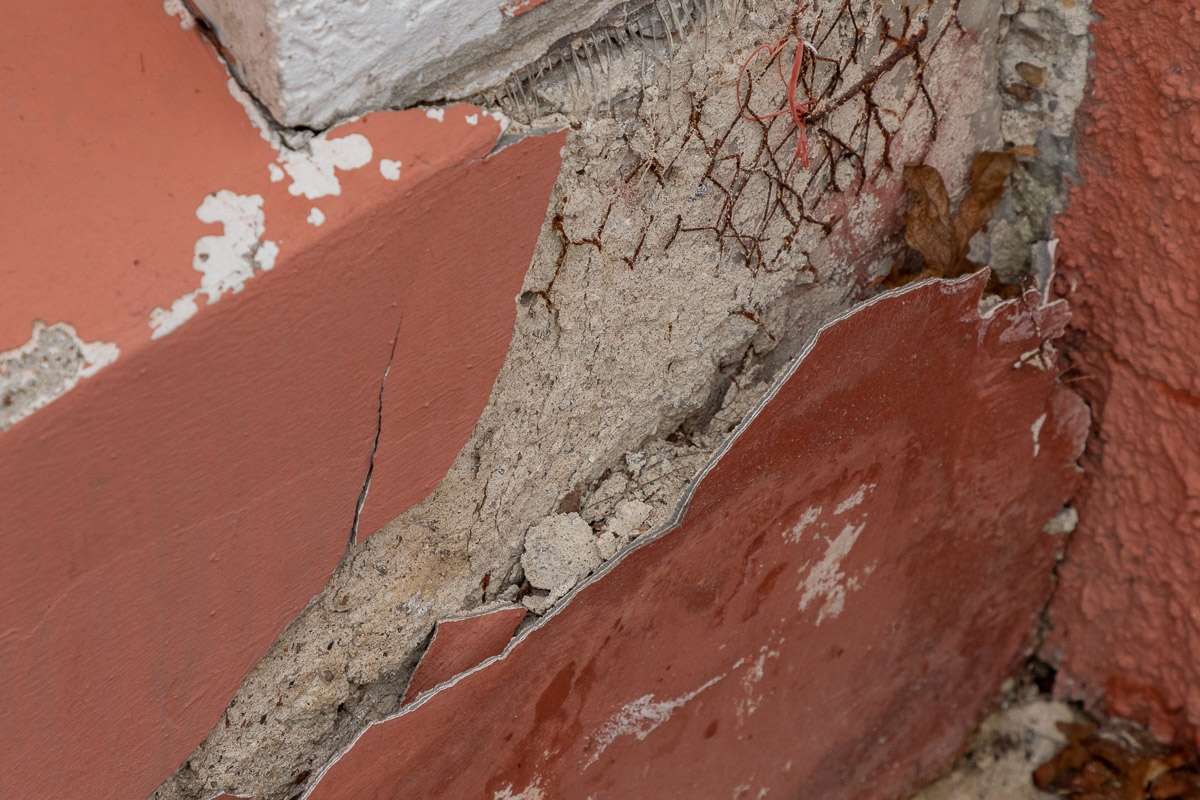

На стенах палат есть заметные трещины. Многие были здесь уже на момент сдачи объекта, констатировал Семён Якобенко. Он добавил, что недочёты подрядчик исправлял ещё в течение года.

Палаты оборудованы ванными и туалетными комнатами. Сейчас в них холодно, так как помещения не отапливаются. Сантехнику, которой они оборудованы, по причине её низкого качества, уже не раз чинили.

Ещё одна проблема – канализация. В здании из-за его технических особенностей применена принудительная канализационная система, которая за время эксплуатации уже несколько раз выходила из строя. Насосы, которые являются элементом системы, стоят недёшево, а закупать их приходится далеко за пределами Приднестровья, подчеркнул начальник техотдела РКБ.

Онкоцентра не получилось

Корпус химиотерапии по проекту задумывался как часть онкоцентра. Предполагалось ещё два объекта. Первый должен был разместиться рядом с корпусом химиотерапии. Строительство корпуса лучевой терапии началось, но не завершилось, так как не был реализован второй этап гуманитарного проект по линии АНО «Евразийская интеграция».

Сколько бы стоил весь проект, неизвестно. Цена построенного корпуса согласно документам, хранящимся в бухгалтерии РКБ, равна примерно 35 миллионам рублей. Для сравнения, за два прошедших года из Фонда капитальных вложений на строительство и реконструкцию десятков объектов здравоохранения было выделено 60 миллионов рублей. Ещё 30 миллионов направят на эти цели в 2020-м.
